Thực hiện chủ trương phát triển hạ tầng giao thông đồng bộ của Hà Nội, ngày 13/12/2025, UBND thành phố Hà Nội đã ban hành Quyết định số 6206/QĐ-UBND phê duyệt Dự án thành phần 2: Đầu tư xây dựng đường Vành đai 3,5 đoạn từ Phúc La – Văn Phú đến cao tốc Pháp Vân – Cầu Giẽ. Đây là công trình giao thông trọng điểm có ý nghĩa đặc biệt quan trọng đối với sự phát triển kinh tế - xã hội của khu vực phía Nam Thủ đô.

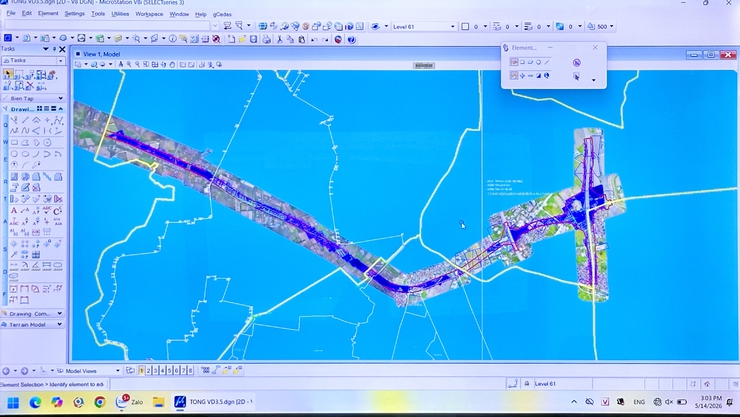

Dự án có tổng chiều dài khoảng 10,7km, điểm đầu giao với phố Văn Khê, điểm cuối kết nối cao tốc Pháp Vân – Cầu Giẽ và khớp nối với Cầu Ngọc Hồi. Tuyến đường được thiết kế hiện đại với 6 làn xe cơ giới cùng hệ thống đường song hành hai bên, mặt cắt ngang từ 60–80m. Trên tuyến sẽ xây dựng nhiều công trình trọng điểm như Cầu Sông Nhuệ, Cầu Hòa Bình, Cầu Tô Lịch, Cầu Đồng Trì – Đông Mỹ cùng các cầu vượt tại nút giao Quốc lộ 1A và cao tốc Pháp Vân – Cầu Giẽ.
Tại xã Đại Thanh, dự án có quy mô giải phóng mặt bằng lớn với tổng diện tích đất thu hồi khoảng 34,58 hecta liên quan đến 1.296 hộ dân và khoảng 300 ngôi mộ nằm trong phạm vi thực hiện dự án. Dự kiến có khoảng 219 hộ phải bố trí tái định cư với diện tích dự kiến 1.75 ha.
Đối với địa bàn xã Thanh Trì, tổng diện tích đất thu hồi khoảng 47,62 hecta liên quan đến khoảng 1.360 hộ dân và khoảng 160 ngôi mộ nằm trong phạm vi thực hiện dự án. Dự kiến có khoảng 668 hộ phải bố trí tái định cư với diện tích khoảng 12 hecta. Xã Nam Phù thực hiện thu hồi 7,58 hecta và xã Ngọc Hồi là 12,11 hecta đất nằm trong chỉ giới dự án.
Đến nay, đơn vị thực hiện công tác đo đạc đã cơ bản hoàn thành việc bàn giao số liệu đo đạc, bản đồ và hồ sơ liên quan cho Phòng Kinh tế các xã Đại Thanh, Ngọc Hồi, Thanh Trì, Nam Phù để phục vụ công tác rà soát hiện trạng, xác nhận nguồn gốc đất và triển khai các bước tiếp theo trong quá trình lập phương án bồi thường, hỗ trợ, tái định cư theo quy định.
Khi hoàn thành, tuyến đường Vành đai 3,5 sẽ góp phần hoàn thiện mạng lưới giao thông khung của Thủ đô, tăng cường liên kết vùng, giảm áp lực cho các tuyến đường nội đô, tạo động lực mạnh mẽ thúc đẩy phát triển đô thị, thương mại, dịch vụ và nâng cao giá trị sử dụng đất khu vực phía Nam Hà Nội.
