Với sự vào cuộc đồng bộ của cả hệ thống chính trị cùng sự đồng thuận của nhân dân, tiến độ thực hiện dự án đến nay đã đạt nhiều kết quả tích cực.
Theo đó, tổng số hộ thuộc diện thực hiện thu hồi đất là 5.751 hộ với tổng diện tích thu hồi khoảng 738,3 ha. Tổng số thửa đất phải thực hiện thu hồi là 14.680 thửa; đồng thời phải thực hiện di chuyển 1.214 ngôi mộ tại các nghĩa trang liên quan.
Kết quả thực hiện đến ngày 27/5/2026, xã đã ban hành thông báo thu hồi đất đối với 5.751 hộ dân; thực hiện chi trả tiền bồi thường, hỗ trợ giải phóng mặt bằng cho 3.620 hộ dân, đạt tỷ lệ 62,9%, với tổng số tiền hơn 4.206 tỷ đồng. Diện tích đã bàn giao mặt bằng đạt khoảng 369,7 ha, tương đương 50,1% tổng diện tích thu hồi.
Một số địa bàn đạt tỷ lệ bàn giao mặt bằng cao như thôn Vĩnh Ninh đạt 77,5%; Quỳnh Đô đạt 70,1%; Nhân Hòa đạt 63%; Ích Vịnh đạt 58,9%.
Đối với công tác di chuyển mộ, toàn xã đã di chuyển được 1.178/1.214 ngôi mộ, đạt khoảng 97% kế hoạch. Tổng kinh phí chi trả hỗ trợ di chuyển mộ đến nay đạt hơn 31,49 tỷ đồng. Nhiều địa bàn đã hoàn thành công tác di chuyển như thôn Nhân Hòa và thôn Siêu Quần.

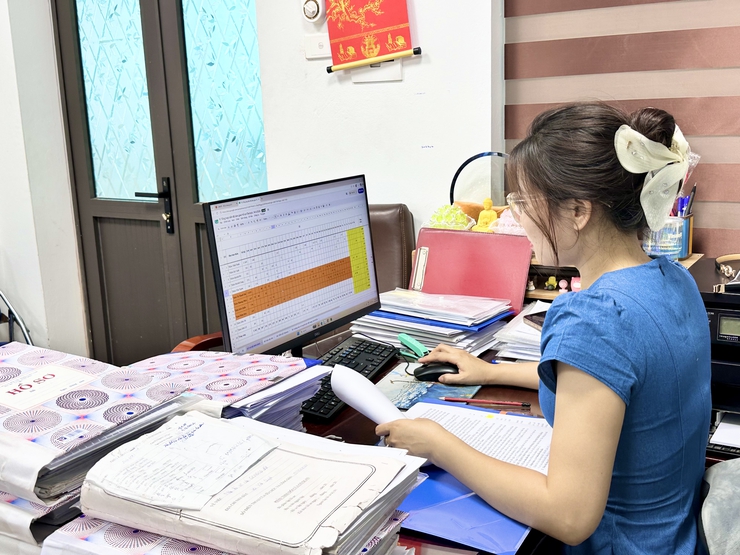

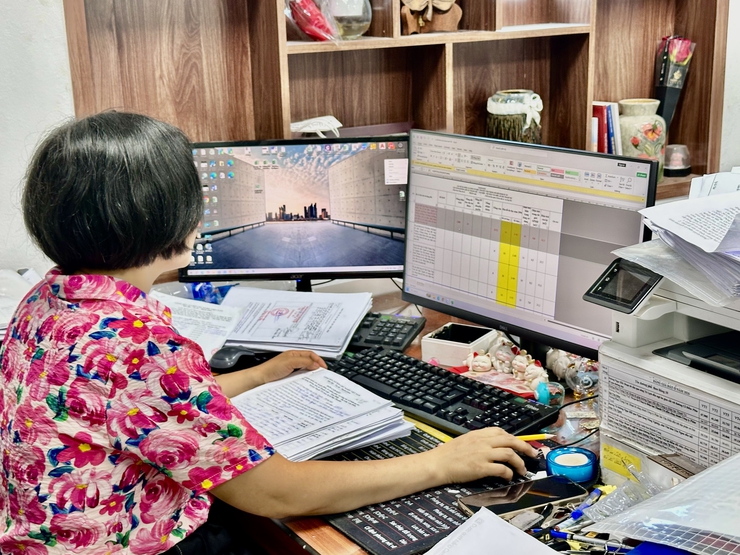

Ngay sau các đợt chi trả trong tháng 3-4-5/2026, Ban quản lý dự án đầu tư hạ tầng xã đang gấp rút hoàn thiện hồ sơ, chứng từ, ban hành phương án chính thức trên cơ sở dự thảo đã chi trả cho 3.620 hộ, đồng thời đăng ký biến động đất đai trên sổ và các nội dung khác theo thẩm quyền.
Bên cạnh những kết quả đạt được, hiện nay vẫn còn một số nội dung cần tiếp tục tập trung thực hiện như: toàn xã còn 2.131 hộ chưa thực hiện chi trả và bàn giao mặt bằng. Nhiều hồ sơ vẫn đang trong quá trình hoàn thiện xác định nguồn gốc đất để chuyển Ban Quản lý dự án lên phương án chi trả.
Phòng Kinh tế đang tích cực phối hợp với các tổ công tác tại các thôn tiếp tục kiểm đếm, đo đạc, xác định nguồn gốc đất,…
Đối với công tác di chuyển mộ, hiện còn 36 ngôi mộ chưa thực hiện di chuyển (trong đó có 3 mộ hung táng) tập trung chủ yếu tại 4 thôn Tả Thanh Oai, Ích Vịnh, Thượng Phúc và Vĩnh Ninh.
UBND xã Đại Thanh đang tập trung chỉ đạo quyết liệt công tác giải phóng mặt bằng, xác định đây là nhiệm vụ trọng tâm nhằm bảo đảm tiến độ thực hiện dự án. Các tổ công tác vẫn tiếp tục rà soát, hoàn thiện hồ sơ pháp lý, đẩy nhanh tiến độ xác định nguồn gốc đất, tổ chức chi trả kịp thời cho các hộ dân đủ điều kiện trong thời gian tới./.
